Miecznik i niewiele więcej? Modernizacja Marynarki Wojennej w 2022 roku

Nadzieje na odbudowę zdolności okrętowych polskiej MW obecnie należy wiązać z realizowanym programem Miecznik. Prawdopodobnie w lutym poznamy wybranego przez MON zagranicznego partnera, który dostarczy swój projekt i będzie wspierał proces budowy trzech fregat przez konsorcjum PGZ-Miecznik. Poza Miecznikiem już lata temu rozpoczęto inne programy modernizacyjne. Dzięki informacjom, które Defence24.pl otrzymał z Agencji Uzbrojenia możemy prześledzić stan, w którym znajdują się pozostałe programy modernizacyjne.

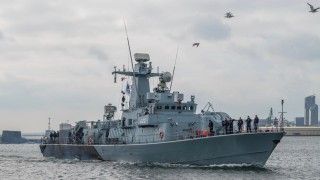

Mały okręt rakietowy ORP Piorun (422) w dniu 29 czerwca 2013 roku.
Mały okręt rakietowy ORP Piorun (422) w dniu 29 czerwca 2013 roku.
Autor. Jarosław Ciślak/defence24.pl
Reklama

USA ewakuują personel dyplomatyczny z Ukrainy, dostawy broni trwają - NA ŻYWO

Reklama

Poniżej znajdują się odpowiedzi Agencji Uzbrojenia dotyczące poszczególnych programów:

Okręt podwodny Orka (okręty nowe i rozwiązanie pomostowe)

Reklama

Pozyskanie okrętów podwodnych nowego typu zostało ujęte w ramach programu ORKA w „Planie Modernizacji Technicznej na lata 2021-2035 z uwzględnieniem 2020 roku". Okręty zostaną pozyskane zgodnie z wymaganiami Sił Zbrojnych RP, a przeprowadzenie postępowania o udzielenie zamówienia publicznego zostanie poprzedzone zdefiniowaniem wymagań sprzętowych, mających na celu uwzględnienie zmian i procesów technologicznych umożliwiających wskazanie najkorzystniejszych rozwiązań.

Kryzys ukraiński - raport specjalny Defence24.pl

Reklama

Mały okręt rakietowy Murena

Realizacja zadania dotyczącego pozyskania lekkich okrętów rakietowych kryptonim MURENA będzie skorelowana z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama

Okręt rozpoznania radioelektronicznego Delfin

Agencja Uzbrojenia, ze względu na niejawny charakter zadania, nie udziela informacji w tej sprawie.

Reklama
Reklama

Okręt hydrograficzny Hydrograf

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania okrętów hydrograficznych kryptonim HYDROGRAF została zakończona. Wszczęcie postępowania nastąpi w terminie umożliwiającym realizację zadania zgodnie z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama

Okręt ratowniczy Ratownik 2

Zadanie dotyczące pozyskania okrętu ratowniczego RATOWNIK znajduje się na etapie postępowania o udzielenie zamówienia publicznego. Zawarcie umowy uzależnione jest od wyniku negocjacji prowadzonych z konsorcjum w składzie: Polska Grupa Zbrojeniowa S. A. (lider) wraz z PGZ Stocznią Wojenną Sp. z o. o. oraz Ośrodkiem Badawczo-Rozwojowym Centrum Techniki Morskiej S. A.

Reklama
Reklama

Okręt wsparcia działań połączonych Marlin

Realizacja zadania dotyczącego pozyskania okrętu wsparcia działań połączonych kryptonim MARLIN będzie skorelowana z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama

Okręt wsparcia logistycznego Bałtyk

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania okrętu logistycznego kryptonim BAŁTYK została zakończona. Wszczęcie postępowania nastąpi w terminie umożliwiającym realizację zadania zgodnie z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama

Zbiornikowiec paliwowy Supply

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania zbiornikowca paliwowego kryptonim SUPPLY została zakończona. Wszczęcie postępowania nastąpi w terminie umożliwiającym realizację zadania zgodnie z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama

Pływająca stacja demagnetyzacyjna Magneto

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania pływającej stacji demagnetyzacyjnej kryptonim MAGNETO nie została zakończona.

Reklama

Mała jednostka do transportu i prac cumowniczych Transhol

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania środków transportu zaopatrzenia i wspomagania prac holowniczych na redach i w portach kryptonim TRANSHOL została zakończona. Wszczęcie postępowania nastąpi w terminie umożliwiającym realizację zadania zgodnie z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama

System ochrony sił morskich w portach Ostryga

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania systemu ochrony sił morskich w portach kryptonim OSTRYGA została zakończona. Wszczęcie postępowania nastąpi w terminie umożliwiającym realizację zadania zgodnie z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama
Reklama

Barka ekologiczna Ekotank

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania barki ekologicznej do tankowania okrętów podwodnych i oczyszczania wód kryptonim EKOTANK nie została zakończona.

Reklama

Bezzałogowy system zwalczania min Kijanka

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania bezzałogowego systemu zwalczania min kryptonim KIJANKA nie została zakończona.

Reklama

Brzegowa stacja demagnetyzacyjna i pomiaru pól fizycznych okrętów Demag

Realizacja zadania dotyczącego pozyskania brzegowej stacji demagnetyzacji okrętów i pomiaru pól fizycznych kryptonim DEMAG będzie skorelowana z obowiązującymi w resorcie obrony narodowej niejawnymi dokumentami planistycznymi.

Reklama

Okrętowy system optoelektroniczny Bielik

Faza analityczno-koncepcyjna dla zadania dotyczącego pozyskania okrętowego systemu optoelektronicznego kryptonim BIELIK została zakończona. Zgodnie z umową dotyczącą przeprowadzenia naprawy głównej i dokowej oraz doposażenia okrętów ORP Hydrograf i ORP Nawigator w systemy rozpoznawcze, pierwszy system zostanie zamontowany na ORP Hydrograf. Kolejne egzemplarze systemu będą montowane wraz z pozyskiwaniem nowych okrętów.

Reklama

Mobilny System Radionawigacyjny Średniego Zasięgu SRN

Trwają prace mające na celu wszczęcie postępowania o udzielenie zamówienia publicznego na realizację pracy rozwojowej dotyczącej opracowania i wykonania Systemu Radionawigacyjnego Średniego Zasięgu SRN, uwzględniającej wprowadzone zmiany w zakresie wymagań sprzętowych Sił Zbrojnych RP.

Reklama
Reklama

Okrętowy system uzbrojenia OSU-35/OSU-35K Tryton

Trwa realizacja umowy z 19 grudnia 2012 roku zawartej pomiędzy Narodowym Centrum Badań i Rozwoju a konsorcjum w składzie: Wojskowa Akademia Techniczna wraz z Akademią Marynarki Wojennej, PIT-Radwar S. A. oraz ZM Tarnów S. A. opracowany i wykonany prototyp OSU-35 został zamontowany na ORP Kaszub, natomiast przewidziany tą umową prototyp OSU-35K zostanie zamontowany na niszczycielu min ORP Albatros. Ponadto, w ramach umowy na budowę nowoczesnych niszczycieli min typu KORMORAN II, zawartej pomiędzy Inspektoratem Uzbrojenia a konsorcjum w składzie: Stocznia Remontowa Shipbuilding S. A. (lider) wraz z PGZ Stocznią Wojenną Sp. z o. o. oraz Ośrodkiem Badawczo-Rozwojowym Centrum Techniki Morskiej S. A., zostanie pozyskany kolejny system artyleryjski OSU-35K, który zostanie zamontowany na niszczycielu min ORP Mewa.

Reklama

Okrętowa wyrzutnia przenośnych przeciwlotniczych zestawów rakietowych Tajfun

Trwa realizacja umowy z 15 września 2021 roku zawartej pomiędzy Inspektoratem Uzbrojenia a ZM Tarnów S. A. Zgodnie z umową wykonawca opracuje i wykonana prototyp wyrzutni wraz z dokumentacją techniczną oraz dostarczy 10 wyrzutni w ramach produkcji seryjnej.

Reklama

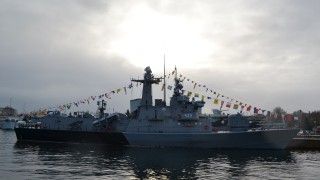

Fregata ORP Gen. T. Kościuszko (273) w dniu 29 czerwca 2013 roku.
Fregata ORP Gen. T. Kościuszko (273) w dniu 29 czerwca 2013 roku.
Autor. Jarosław Ciślak/defence24.pl
Reklama

Redakcja Defence24.pl uzyskała też informację z Inspektoratu Wsparcia Sił Zbrojnych dotyczących trwających remontów i modyfikacji okrętów. Remonty realizowane są zgodnie z zatwierdzonymi planami. Inspektorat Wsparcia Sił Zbrojnych jest koordynatorem planowanych prac związanych z wymianą elementów siłowni okrętowych na małych okrętach rakietowych projektu 660M (151M) oraz trałowcach bazowych projektu 207P/M. Procedury (postępowania) związane z ich realizacją rozpoczęto w listopadzie 2020 roku. Na razie nie są znane publicznie zakresy tych prac oraz liczby (nazwy) okrętów, którym zostaną one poddane. W poprzednich latach projekt głębszej modernizacji małych okrętach rakietowych projektu 660M (151M) prowadzony był przez Inspektorat Uzbrojenia, ale zakończył się zamknięciem postępowania.

Remonty niektórych okrętów przedłużają się poza pierwotnie ustalone w umowach terminy. W PGZ Stoczni Wojennej S. A. w Gdyni dotyczy to fregaty ORP Gen. T. Kościuszko, okrętu hydrograficznego ORP Arctowski i okrętu ratowniczego ORP Piast, a w MSR Gryfia S. A. w Szczecinie okrętu transportowo-minowego ORP Lublin. Wg informacji Inspektoratu Wsparcia Sił Zbrojnych:

Reklama

Przyczyny opóźnień w pracach mają dwuaspektowe podłoże:

a)    wynikające z samej technologii realizacji napraw sprzętu złożonego jakim jest jednostka pływająca czyli konieczność rozszerzenia zamówienia z uwagi na prace wynikające z protokołów weryfikacyjnych i konieczność rozszerzenia zamówienia z uwagi na prace dodatkowe, niemożliwe do przewidzenia w trakcie tworzenia opisu przedmiotu zamówienia.

Reklama

b) oraz pozostałe, w tym wynikające występowania „siły wyższej" czyli niesprawności powstałe w trakcie realizacji napraw, konieczne do usunięcia w celu zakończenia naprawy, panujący stan sanitarno-epidemiologiczny, (w tym pandemia COVID-19) i niemożliwe do przewidzenia zakłócone łańcuchy dostaw, ograniczona zdolność produkcyjna, braki kadrowe, etc.

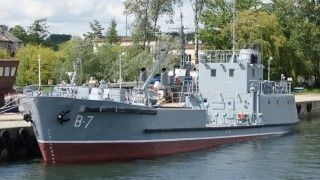

Trałowiec bazowy ORP Gopło (630) w dniu 29 czerwca 2013 roku.
Trałowiec bazowy ORP Gopło (630) w dniu 29 czerwca 2013 roku.
Autor. Jarosław Ciślak/defence24.pl

Obecny stan sił okrętowych MW nie jest najlepszy. Okręty są coraz starsze i większości przypadków nie widać ich następców. W ostatnich latach do służby wcielono tylko korwetę patrolową ORP Ślązak (projektu 621), niszczyciel min ORP Kormoran (projektu 258) oraz serię sześciu holowników projektu B860. W budowie obecnie są jeszcze dwa niszczyciele min OORP Albatros i Mewa (projektu 285), które prawdopodobnie wejdą do służby jeszcze w 2022 roku.

Reklama

Wydaje się, iż nadal obowiązującym planem modernizacji sił okrętowych jest wymiana jednostek pływających we wszystkich obecnie występujących w MW klasach. Dlatego w Agencji Uzbrojenia jest uruchomionych (przynajmniej teoretycznie) tak dużo projektów. W dużej części z nich przez ostatnie lata jednak niewiele się dzieje. Może już najwyższy czas, aby do przyszłości sił okrętowych MW podejść w nowy sposób i określić siły potrzebne do utrzymania polskich zdolności bojowych na morzu. Muszą one być skorelowane z możliwościami finansowymi MON. Istnieje obawa, iż środki przeznaczone w najbliższych latach na flotę w całości lub prawie w całości zostaną przeznaczone na projekt Miecznik. W takim przypadku otwarte pozostaje pytanie, co stanie się z pozostałymi klasami okrętów polskiej MW.
